🤖
AI 요약
🔥 핵심 한줄
xAI가 공장 리모델링+이동식 가스터빈으로 122일 만에 AI 데이터센터를 가동했다
🧠 무슨 일이 벌어지고 있나

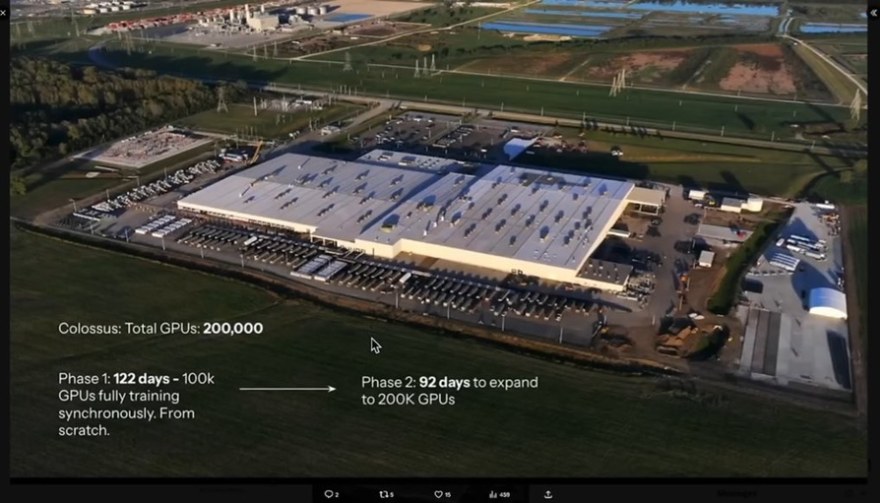

– 테네시 공장 건물을 사들여 설계·허가 단계를 건너뛰고 바로 개조
– 전력망 연결 대기 대신 트레일러형 가스터빈을 렌탈해 현장에서 자체 발전
⚙️ 그래서 뭐가 필요해지나
– 대량 GPU(H100) 조달·설치
– 이동식 가스터빈 임대·설치 서비스
– 공장 개조·EPC(설계·시공) 역량
– 환경·허가 법률 자문
💰 누가 돈 버나
– GPU 제조사 (NVIDIA)
– 발전기 임대 업체 (Aggreko, Caterpillar Rental 등)
– 공장 리모델링·EPC 건설사

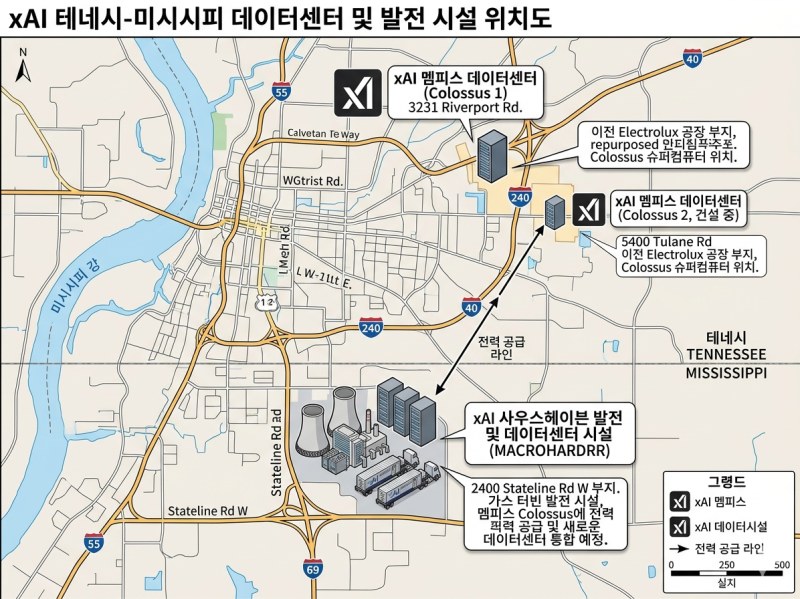

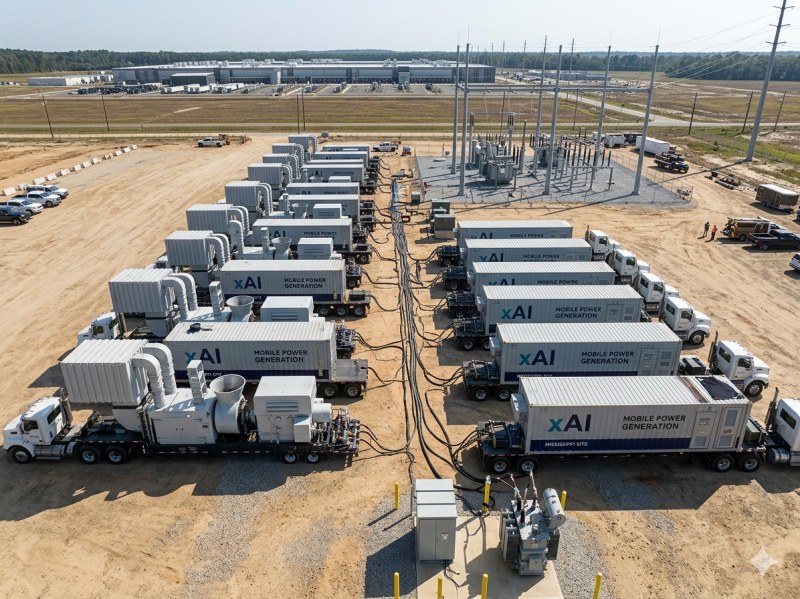

– 법무·환경 컨설팅 펌
📈 돈 흐름
투자자 → 공장 인수·개조 → GPU·터빈 구매·렌탈 → 데이터센터 가동 → AI 서비스 수익
⏳ 지속성

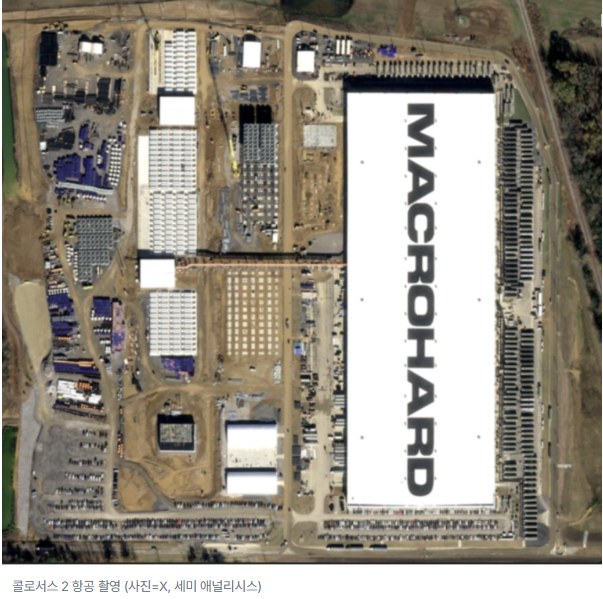

중기 (1~3년)
